Störning

Ändrade akutflöden i byggnad 02, 07 och 09

Från april ändras flera akutflöden och hissfunktioner – se information per våningsplan.

Om störningen

Plats:
Byggnad 02, 07 och 09
Start:

På grund av ombyggnation för ny IVA/MIVA på våningsplan 4 förändras flera interna akutflöden och transportvägar i byggnaderna 02, 07 och 09. Detta innebär att vissa befintliga akutvägar stängs och att nya tillfälliga flöden tas i bruk.

Förändringarna införs från och med 21 april 2026, med provtid för verksamheterna 1–20 april. Ambulans- och patientflödet till förlossningen har provtid 14–20 april. Hissfunktioner påverkas också under perioden.

På denna sida hittar du information per våningsplan, inklusive kartor som visar nya vägar för akuta transporter, personalflöden och materialflöden.

Information per våningsplan


Plan -1 (Steril och Neo)

Datum: Gäller från 21 april 2026

Vad ändras: Plan -1 blir primär väg för personal och icke‑akuta flöden.

Nytt akutflöde: Se markerad väg i kartan — neonatalflöde och sterilflöde passerar via By16A/G2 och By07.

Påverkan för verksamheter:

  • All personal uppmanas att använda plan -1 så långt det är möjligt.
  • Ej akuta transporter läggs här.
  • Neonatalflöden förändras p.g.a. stängt flöde på plan 4.

Hissar:

  • Hiss 16A/G2 till plan 2/operation.
  • Hiss A till GynOp.

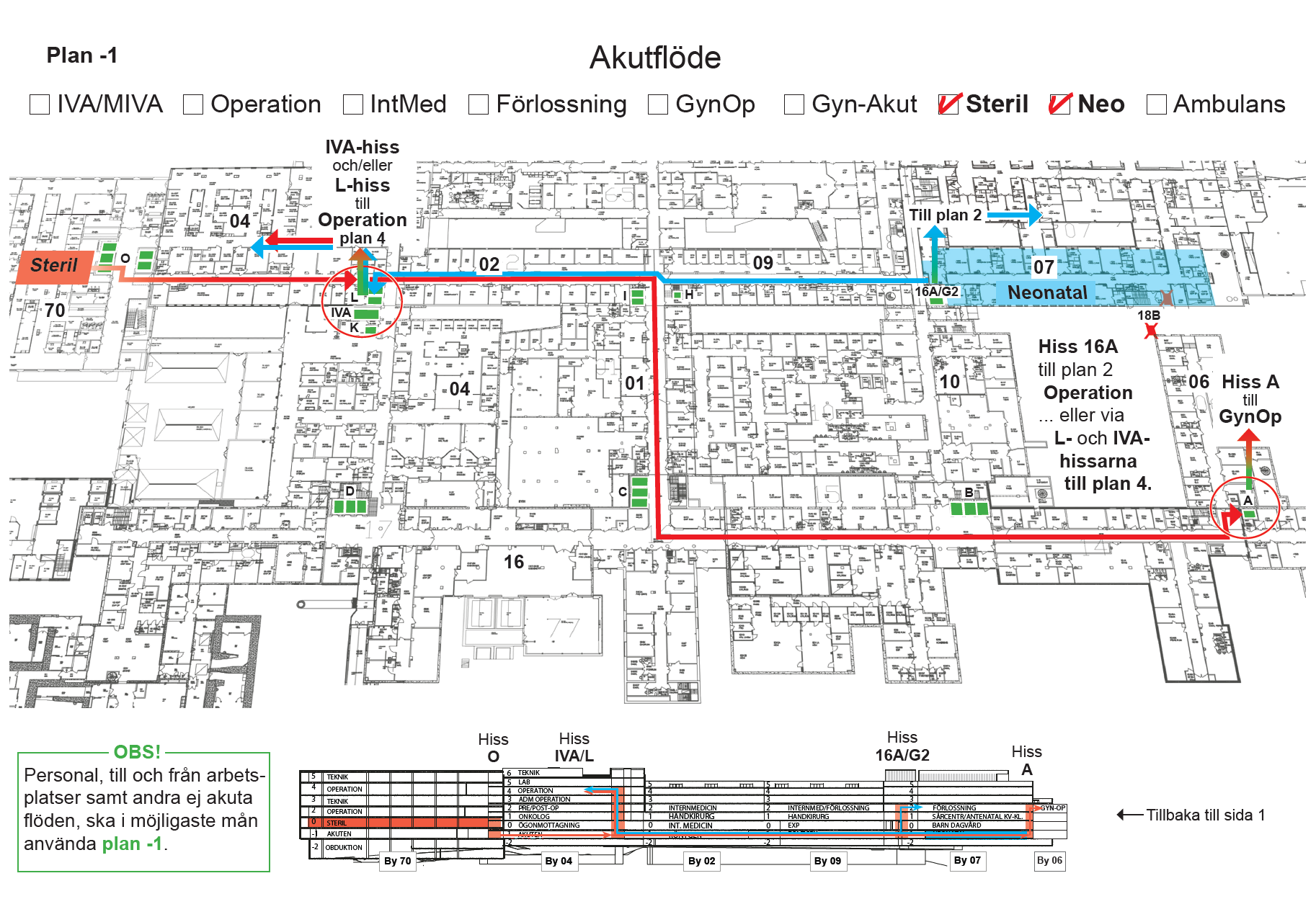

En bild på karta över våningsplan -1

Plan 0 (Förlossning och Ambulans)

Datum: Gäller från 21 april 2026

Vad ändras: Ambulans- och patientflöde till förlossningen läggs om tidigare än övriga akutflöden.

Nytt akutflöde: Ambulansflödet går till By13 → hiss B/A → plan 2 enligt markerad röd väg.

Påverkan för verksamheter:

  • Anestesipersonal går via hiss L till plan 0.
  • Tillträde vid By07 stängt (byggområde).
  • Logistikmodul 5 påverkar gångväg.

Hissar:

  • Hiss 18B stängd.
  • Hiss A i By06 används för akutflödet.

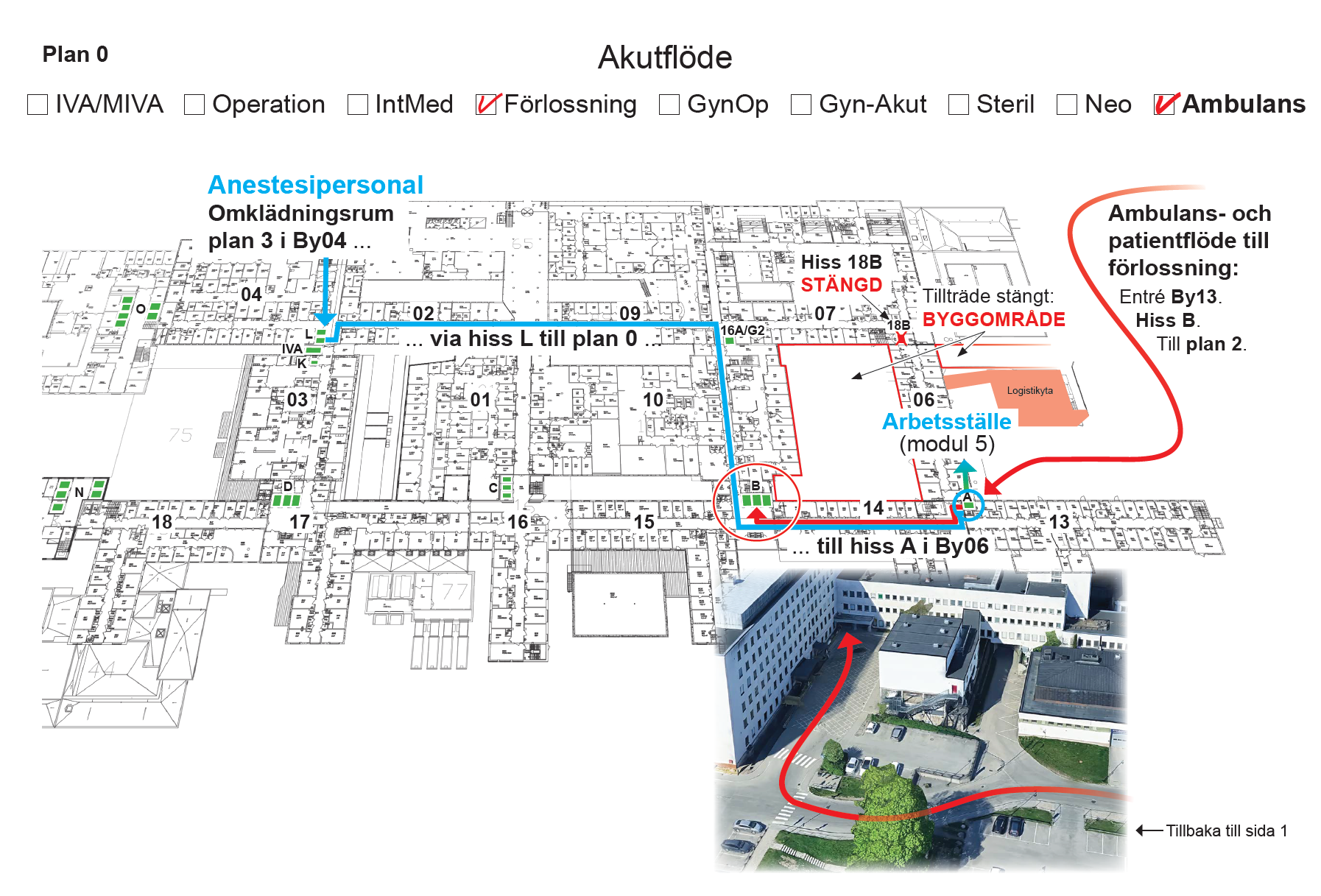

En bild på karta över plan 0

Plan 2 (IntMed, Förlossning och GynOp)

Datum: Gäller från 21 april 2026

Vad ändras: Akutflöden för IntMed, Förlossning och Gyn/Op leds om på plan 2.

Nytt akutflöde: Se markerad väg på kartan — transport mellan operation ↔ förlossning sker via plan 2.

Påverkan för verksamheter:

  • Akut/britomflöde: 1 patient dagtid, 2 kväll/helg.
  • Organflytt ca 12 ggr/år.
  • Gynop använder plan 2 som uppväg.
  • Tunga transporter (operation → steril) 1 gång/vecka.

Hissar:

  • IVA‑hiss och hiss L används vid akuta flöden.
  • 18B stängd.

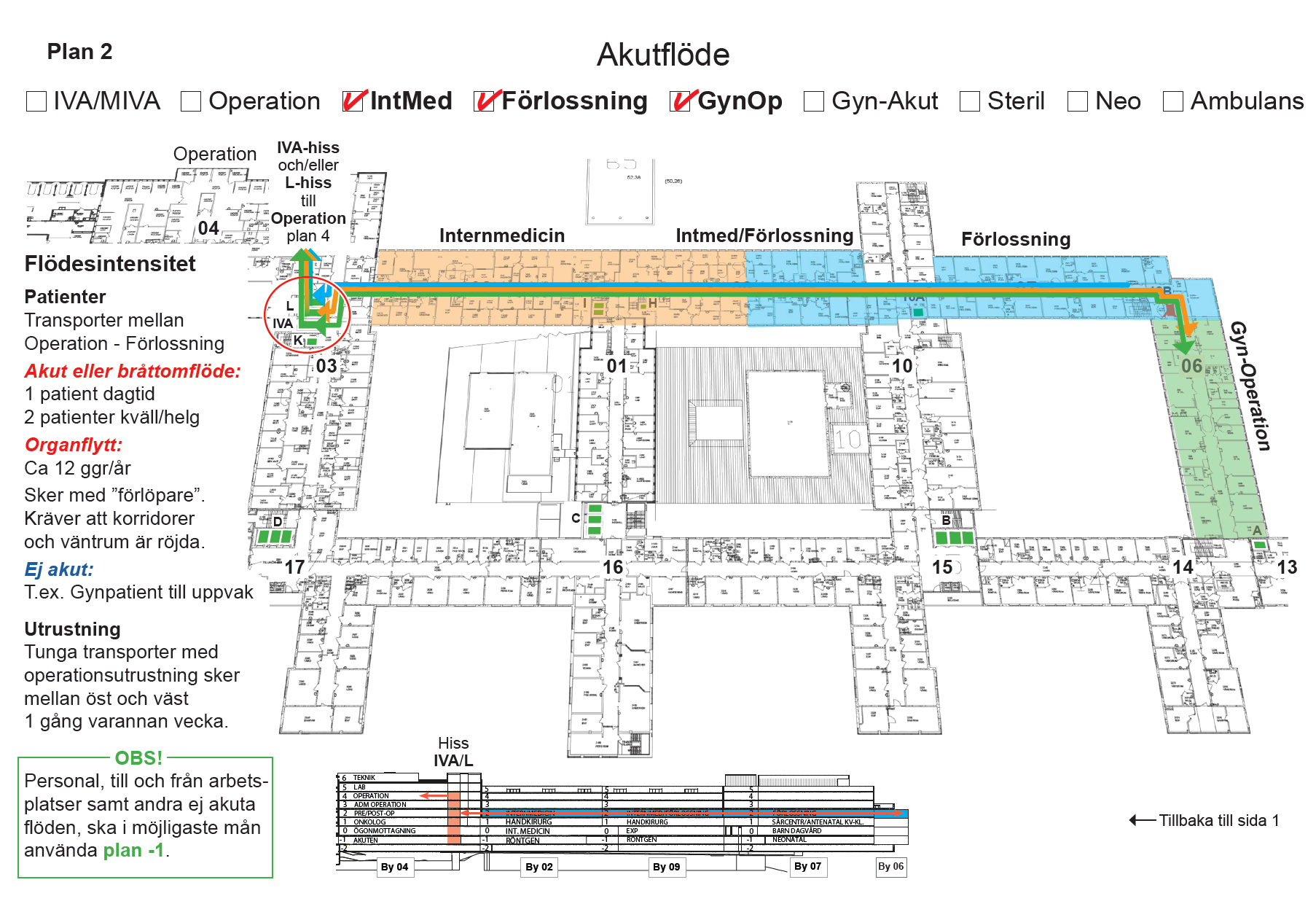

 En bild på karta över våningsplan 2

 Plan 4

Datum: Stänger 21 april 2026

Vad ändras: Det befintliga akutflödet genom plan 4 i byggnad 02, 07 och 09 stängs helt.

Nytt akutflöde: Akuta transporter går via alternativa vägar enligt den markerade illustrationen.

Påverkan för verksamheter:

  • Hela plan 4 är tomställt och ingår i byggområdet.
  • Transporter leds om till andra korridorer och hissar.
  • DCD‑flödet flyttas (5–10 patienter/år).

Hissar:

  • 18A och IVA‑hiss når inte plan 4 under byggperioden.
  • 18B stängs helt 21 april.

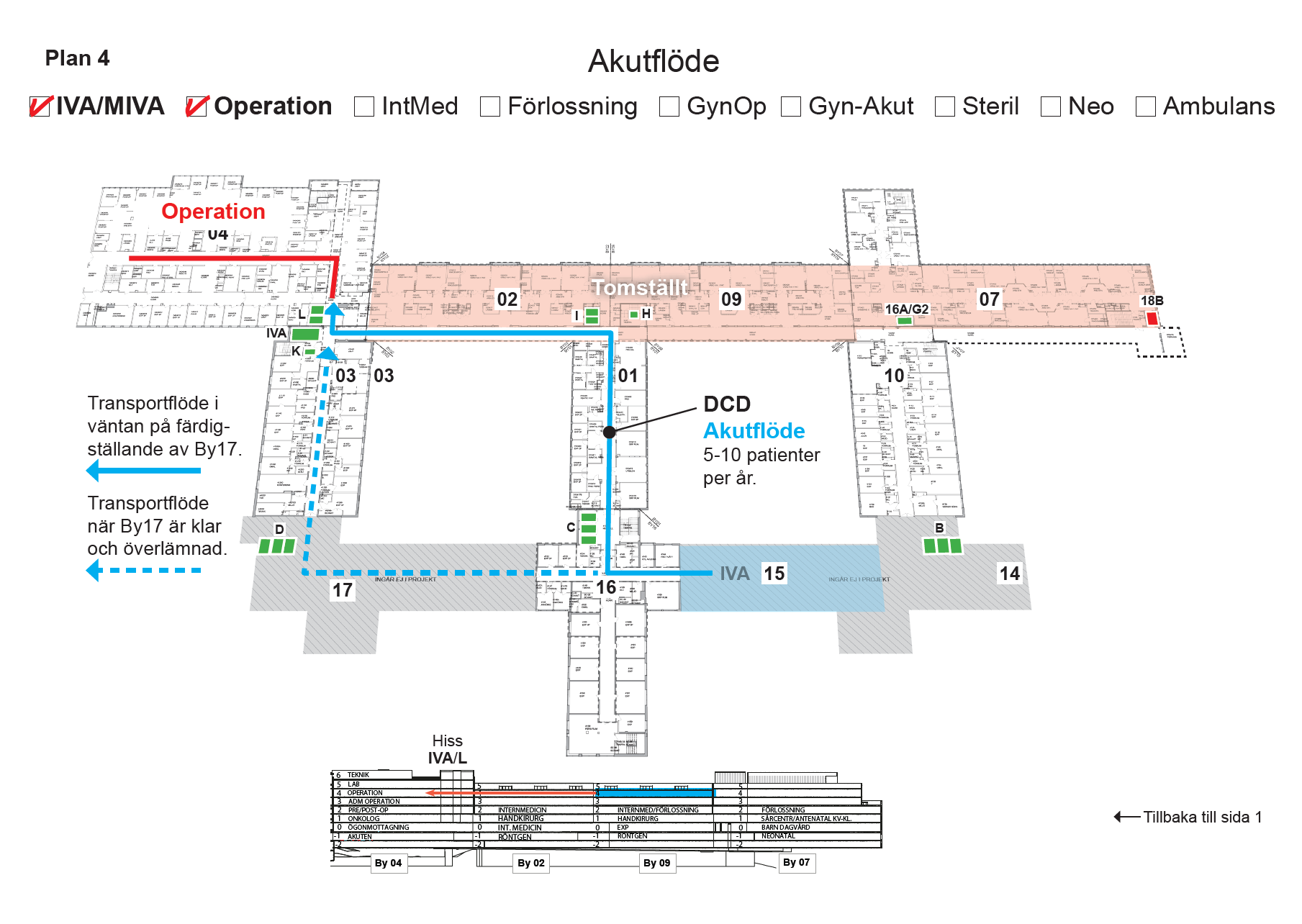

En bild på karta över våningsplan 4



Senast uppdaterad:
