Störning

Störningar i IVA279

Här uppdaterar vi löpande de störningar som kan förekomma i projektet inklusive de störningar som är relaterade till den tekniska upprustningen.

Om störningen

Plats:

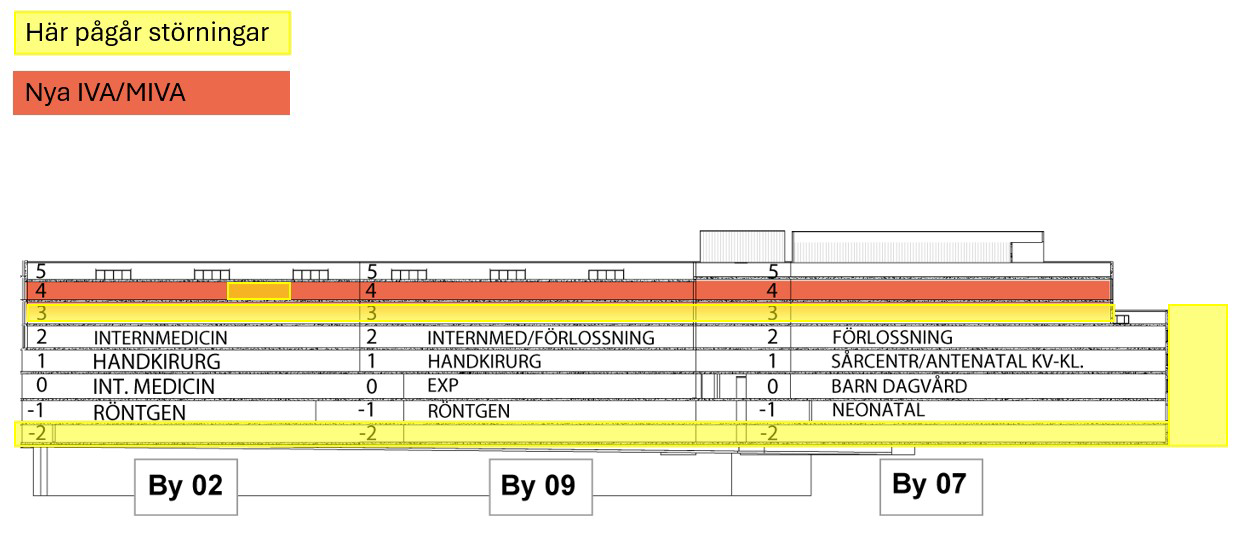

Byggnad 02, 07, 09
Start:

Nu har vi påbörjat bygget av den nya intensivvårdsavdelningen med 22 vårdplatser. Avdelningen får därmed ökad kapacitet och mycket goda förutsättningar för patientsäker vård. Samtidigt förbereds berörda byggnader för framtidens vård. Här kan du läsa mer om projektet.




Informationsblad pågående arbeten

Projekt SÖS Intensivvårdsavdelning och teknisk upprustning i byggnad 02, 07 och 09

Generellt v.45-46

  • SB2 Plan -6,-2,3,4,5,6 är nu byggyta vilket kräver inskrivning för tillträde. Byggarbetare rör sig nu i lokalerna från plan -1 för att komma till plan 3,4,5 samt -2. Hantverkare behöver gå invändigt till dess att ställning och bygghissar är på plats. Bygget nyttjar även Hiss P, L och B1
  • SB3 Plan 3,4,5,6 Rivning av installationer, väggar, ventilation tak samt håltagning igenom väggar och golv på våningsplan
  • SB3 BY02,07,09 Byggnation av hängkorridor
  • SB2 Plan -2 Demontering av installationer samt håltagning och rördragning
  • SB2 Inventering och lättrivning av gamla installationer i TDK-rum pågår
  • SB1 BY02/07/09 fortsatt inventering inne i verksamheter och allmänna utrymmen
  • SB3 BY09 montering av väderskydd pågår på tak
  • SB3 BY65 Arbete på taket ovan röntgen för bygge av en sektion av väderskydd, ställningsmaterial transporteras i korridorer dagtid samt kvällstid
  • SB3 BY02, Plan -1 Arbeten pågår i korridor, innebär plastväggar i korridor för avskärmning av byggyta
  • SB3 BY02/01 Plan -1, arbeten pågår i förrådsutrymme

V. 45

  • SB3 BY09 Plan 4 rivning och sågning av vägg mot trapphus (utrymningsväg)
  • SB2 BY02 Arbeten med traversstål tak
  • SB2 BY07 plan 1, Byte ventiler värmeledning kvällstid
  • SB2 BY10 plan 5, Anpassning av rum
  • SB2 BY10, 04, 03 & 01, Plan 4 kabeldragning El i korridorer
  • SB3 BY02 plan 0, Start av arbeten i korridor, innebär plastväggar i korridor för avskärmning av byggyta

V. 46

  • SB2 BY10 plan 5, Anpassning av rum
  • SB2 BY10, 04, 03 & 01 Plan 4, Kabeldragning El i korridorer
  • SB2 BY02 Arbeten med traversstål tak
  • SB3 BY02, 01 plan -2, sågning av vägg
  • SB2 BY04 plan -1, förberedande arbeten dragning kylstam
  • SB3 BY02 plan 2, start arbeten

Störningar och risker under byggskedet: Störningar från byggproduktion: Kommande störningar kommuniceras via veckovisa Pulsmöten tisdagar 09.30–10.00 (hiss G plan 3).

Driftstörningar: Påverkas man av driftstörningar (el, värme, vatten, sanitet, datakommunikation, hiss m.m.) anmäler man dessa till Locums kundtjänst enl. vanliga rutiner. Planerade driftavbrott aviseras resp. verksamhet ca en vecka innan arbetets påbörjande av byggledningen.

Akuta händelser: Vid akuta händelser så som tex läckande rör, ring Locums kundtjänst 08-123 172 00.
Informera även Fastighets- och säkerhetssektionen genom att kontakta SÖS funktionsbrevlåda fastighetssektionen.sodersjukhuset@regionstockholm.se om störningen.

Allmänt: Vid risk för patientsäkerhet ska kontakt tas med chefläkare för vidare hantering.

Stoppa bygget: Om patientsäkerheten äventyras och verksamheten behöver stoppa bygget ska jourhavande chefsläkare kontaktas. Chefsläkaren kontaktar i sin tur fastighetssektionen.sodersjukhuset@regionstockholm.se samt informerar chef för Fastighetssektionen (FS). Till projektet förmedlade kontaktpersoner på SÖS fastighetssektion kontaktar sedan projektledningen med begäran om att stoppa arbetena.

Har du några frågor?

Joel Backstad, Projektledare, Tel: 08-123 171 05

Andreas Sandin, Projektledare, Tel: 08-123 172 18

Linda Vikstander, Projektledare, Tel: 08-123 174 44
