Störning

Fasadarbete hus 01

Vi genomför fasadtvätt på hus 01 som en del av vårt löpande underhåll. Arbetet bidrar till en trivsam utomhusmiljö. Tillfälliga störningar kan förekomma. Start vecka 18.

Om störningen

Plats:
Hus 01
Start:
Klart:

Med start vecka 18 börjar vi arbetet med att tvätta delar av fasaden på hus 01. Arbetet är en del av vårt löpande underhåll och görs för att fortsätta hålla våra vård- och utemiljöer trygga, trivsamma och välkomnande för både patienter, besökare och medarbetare. För att kunna genomföra arbetet behöver vi bygga ställningar runt delar av huset.

Under tiden som ställning byggs och fasadarbetet pågår kommer personal att arbeta utanför fönstren på hus 01. För att minska insynen ber vi er som bedriver känslig verksamhet att använda persienner eller motsvarande.

Under arbetets gång kan det förekomma:

  • något begränsad yta framför entrén
  • lättare störningar i form av stomljud

Vi gör vårt bästa för att genomföra arbetet så smidigt som möjligt och med minsta möjliga påverkan på verksamheten.

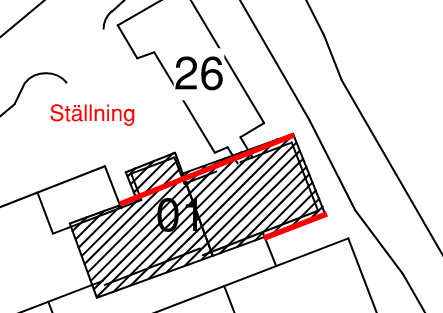

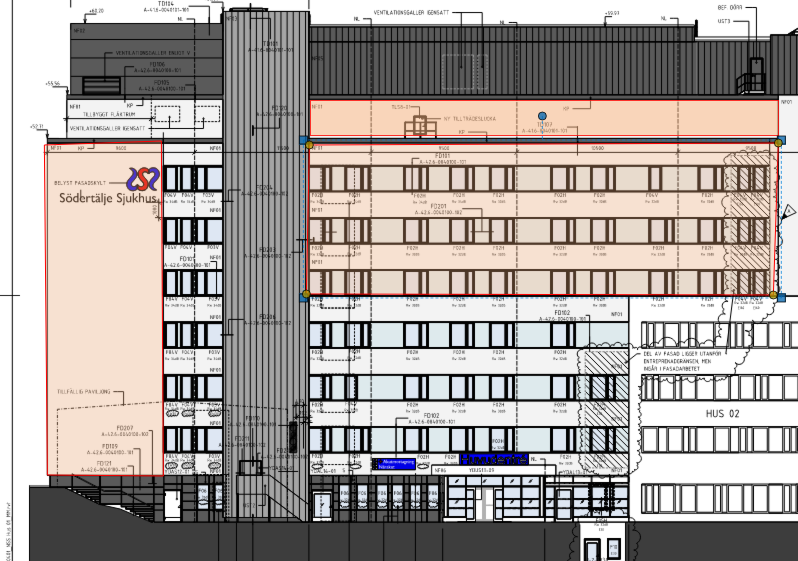

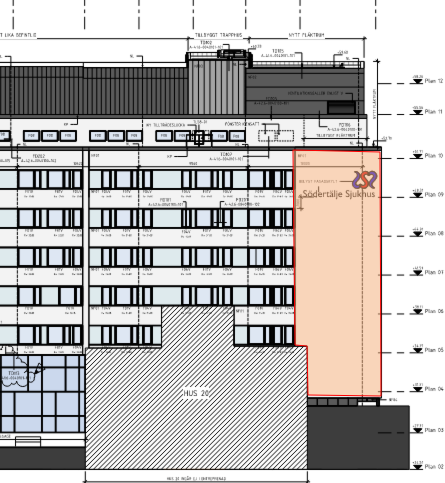

Schematisk tidplan samt arbetsområde

Vecka 18

Start byggnation av ställning på ytor närmast vägen, Erik Dahlbergs väg, trappan ner mot paviljong 26 samt mellan hus 01 och 20.

Vecka 19

Start byggnation av ställning på entrésida, start fasadarbeten närmast Erik Dahlbergs väg.

Vecka 20

Start fasadarbeten entrésida.

Vecka 21

Start riva ställning närmast vägen.

Vecka 22

Start riva ställning entrésida.
