Störning

Renovering av toaletterna i huvudentrén

Arbetena börjar måndag den 6 juli (v. 28) och har sedan två veckors uppehåll under v. 30 och 31. Därefter kommer arbetet att pågå till årsskiftet 2026/2027.

Om störningen

Plats:
Huvudentré byggnad 30
Start:
Klart:

Vi kommer att utföra arbetet i två etapper:

Etapp 1

Damernas toaletter, skapa ett öppet förrum och slå ihop två toaletter till en RWC. Under etapp 1 har vi två små tillfälliga toaletter för WC-dam.

Etapp 2

När damernas toaletter är klara, renoverar vi det som idag är herrarnas WC, RWC och de tillfälliga damernas, skapar ett öppet förrum samt tre vanliga WC och en fullstor RWC.

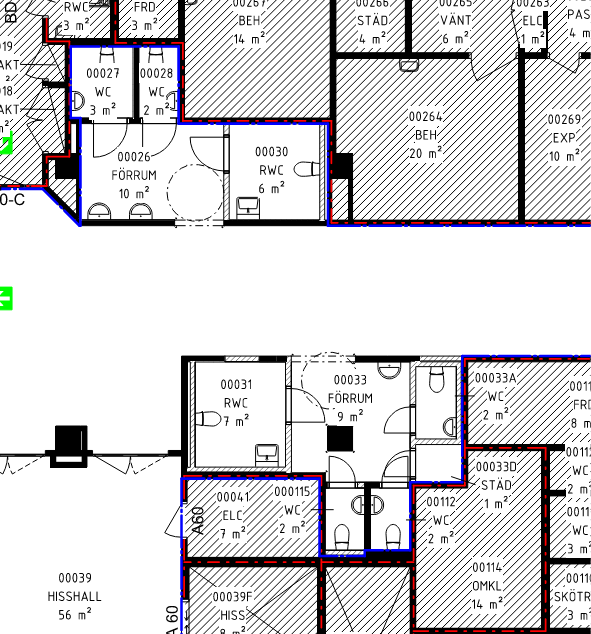

Karta

Kontaktperson

Mårten Thelander

Projektledare
Projektområde Danderyd, Norrtälje och S:t Göran
